Estudios de impacto acústico de parques eólicos en fase de proyecto

Un estudio de impacto acústico profesional y especializado permite a los promotores de parques eólicos asegurarse de que su proyecto cumple la normativa aplicable y corregir posibles problemas de ruido antes de la construcción.

La energía eólica es una energía renovable, limpia e inagotable, que cada vez tiene un mayor peso en la generación de electricidad. Su impacto ambiental se ha ido reduciendo gracias a la evolución de la tecnología de los aerogeneradores y el desarrollo de normativa específica.



Uno de los aspectos en los que se ha incidido es en el ruido causado por los aerogeneradores. El estudio correcto del impacto acústico de los parques eólicos sobre el medio en el que se implantan, ya sea sobre espacios protegidos o sobre la población residente en zonas próximas, es un aspecto crucial en cualquier estudio de impacto ambiental de este tipo de instalaciones, que tienen unos niveles de potencia acústica, en general, superiores a los 106 dB(A).



Los parques eólicos deben cumplir con una normativa que establece los límites de los niveles sonoros que pueden emitir, tanto en horario diurno como nocturno.

Qué debe contener un estudio de impacto acústico de parques eólicos

El documento “Alcance de estudio de impacto ambiental de proyecto de parque eólico terrestre”, elaborado por el Ministerio para la Transición Ecológica y el Reto Demográfico, recoge el alcance que deben tener los estudios de ruido:

  • Caracterización del ruido de fondo en periodo diurno y nocturno en receptores sensibles.
  • Predicción del nivel sonoro en fase de construcción, explotación y desmantelamiento, considerando un área al menos de 2 km en torno al futuro parque eólico y 500 m en torno a la futura subestación en caso de haberla.



El estudio predictivo contemplará tanto el parque eólico objeto de estudio como otros focos de ruido existentes o previstos en el área de estudio. Además, incluirá una estimación de la población expuesta a los niveles de ruido generados por el parque eólico, así como una estimación del impacto generado sobre la fauna y los espacios protegidos.



Los estudios predictivos deben realizarse con un software especializado que dé cumplimiento a lo establecido en la legislación de aplicación (Ley 37/2003, RD 1513/2005, RD 1367/2007, Orden PCI/1319/2018 y Orden PCM/80/2022) y que, por tanto, tenga implementado el método CNOSSOS-EU, de obligado cumplimiento en España desde el 31 de diciembre de 2018.



El método CNOSSOS-EU de evaluación de ruido


El departamento de acústica de Eurocontrol ha sido el encargado de la asistencia técnica en la redacción original y en la actualización posterior de la guía básica de recomendaciones para la aplicación del método CNOSSOS-EU de evaluación del ruido. La guía del Centro de Estudios y Experimentación de Obras Públicas (CEDEX) constituye una herramienta de apoyo para las autoridades competentes y los técnicos responsables de elaborar trabajos de cartografiado estratégico del ruido.

¿Por qué es importante el estudio de impacto acústico de parques eólicos?

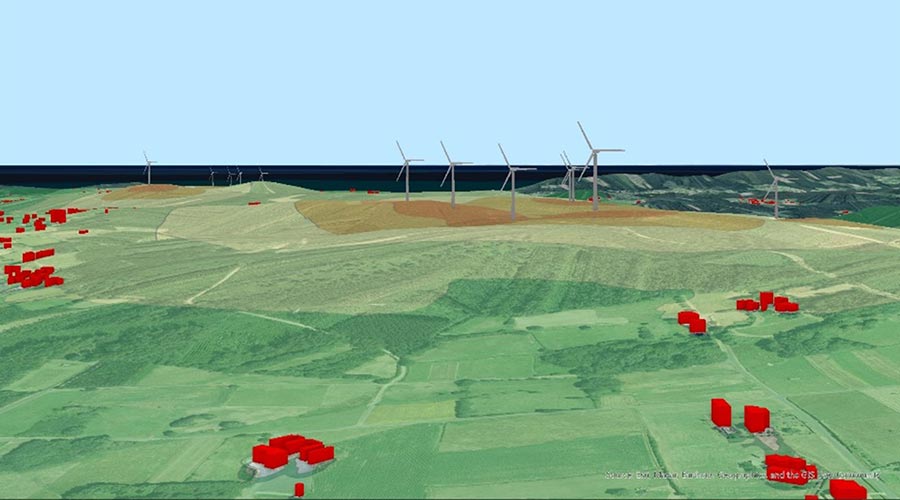

eolico
eolico

La construcción de un parque eólico requiere una inversión inicial elevada, por lo que es fundamental prever y corregir los posibles errores en fase de proyecto.
Un estudio de impacto acústico profesional y especializado presenta evidentes beneficios:

  • Garantiza la calidad necesaria y el cumplimiento de la normativa y las guías de recomendaciones vigentes. De este modo, el promotor se asegura la superación de requisito de evaluación ambiental y la aprobación de la administración competente sin necesidad de rehacer el estudio acústico, reduciendo así los plazos de tramitación y los costes del proyecto.
  • Identifica los posibles problemas de ruido derivados de la implantación de este tipo de instalaciones en fase de proyecto, cuando son más fáciles de corregir tanto técnica como económicamente. En fase de proyecto es más sencillo limitar la potencia de las máquinas, prever la implantación de palas serradas, cambiar modelos de aerogeneradores o incluso mover la posición de alguno de ellos.

Si el estudio de impacto acústico no se ha realizado adecuadamente y el problema de ruido se detecta con el parque eólico en funcionamiento, su corrección tendrá una repercusión económica mucho mayor e implicará medidas como paradas de máquinas, sustitución de palas o incluso eliminación de alguno de los aerogeneradores ya construidos.



En Eurocontrol contamos con una amplia experiencia en la evaluación del impacto acústico de parques eólicos, con más de cien estudios realizados. Si quieres saber más, contacta con nosotros y nuestros técnicos especializados te asesorarán de manera personalizada.
